18817706166
13918892852
多层住院楼供氧施工,中心供氧厂家优化管路压降方案-行业新闻-浙江中心供氧-杭州病房供氧系统-泉谷康耐博驻杭州办事处

新闻资讯

联系我们

上海泉谷环保科技有限公司驻浙江办事处

地址:浙江省杭州市临平区望梅路580号
手机:18817706166

咨询热线13918892852

多层住院楼供氧施工,中心供氧厂家优化管路压降方案

发布时间:2026-08-05}人气:54

多层住院楼是医院供氧工程中常见的工程。楼层多,管线长,弯头三通接头多,容易出现高层末端供气压力低、多人同时吸氧后压力大幅下降、各床位出气流量差距大等压降问题。施工厂家需要结合GB50751‑2013年医用气体工程施工规范从早期管道设计、管道选择、管道布局、减压配置、施工工艺、后期调试、分区运行维护等维度优化压降,确保一楼至顶层所有病房供氧压力稳定。以下是一个完整的优化控制计划。

一、前期规划阶段压降预防设计

1.主管管径分级配置,避免长距离沿途损耗

2. 优化管线,减少弯头、三通引起的局部阻力

3. 二次稳压箱分层布置,实现楼层独立稳压,多层建筑每层必须配备一用一备的双路式二级稳压箱,这是控制压降的核心措施:

二、管道、支架、管道敷设优化要点

1. 所有管道均采用脱脂TP2铜管或医用不锈钢管,管道内壁光滑,降低气体摩擦阻力;管道入口戴防尘帽,避免灰尘、水蒸气、焊渣进入管道,增加气流阻力。

2. 管道支架布置间距合规,立管增加牢固的承重支架;铜管和金属支架安装绝缘垫片,防止铜管腐蚀,管壁变薄,增加气流损失和漏气风险。

3. 预留0.3%的氧气管道‑0.5%向下倾斜坡度,冷凝水回流至稳压箱排污口及时排出;管道内的积水会压缩气体通道,增加压力损耗。多雨潮湿的地板需要定期打开排污阀。

4. 供氧管道与强电、热水管道分开布置,高温环境会导致管道内气体受热波动,导致供气压力不稳定。


三、现场施工工艺,消除人为因素造成的压降隐患

1. 铜管银钎焊作业控制工艺标准,焊缝不能出现肿瘤,向内凸起,焊缝凸起会缩小管道内径,增加气流阻力;不合格焊缝切割返工。

2. 严禁在管道安装中压扁、弯曲、变形铜管。支管受压凹陷后,循环截面缩小,高层床位容易出气不足。

3. 接头、密封圈规格匹配,管道接头不能出现向内突出的密封垫片;严禁将密封碎屑和原料带残留物落入管道内部。

4. 所有管道施工结束后,用干氮分段吹扫,彻底清理金属碎屑、粉尘和焊渣,避免杂质堵塞支管和床头氧气终端滤网。

四、系统调试阶段精细化压降校准方案

1. 所有管道强度试压和24小时气密性试验合格后,进行压力调试;试压介质采用干氮,防止水分残留。

2. 二级稳压箱输出压力由低层调试至高层:低层0.38‑0.40MPa,高层根据管道损耗提高到0.40‑0.43MPa。

3. 打开本楼层所有床头供氧终端,模拟住院高峰期集中吸氧条件,观察压降幅度;如果高峰期压降超过0.05MPa,放大支管直径或调整减压阀输出参数。

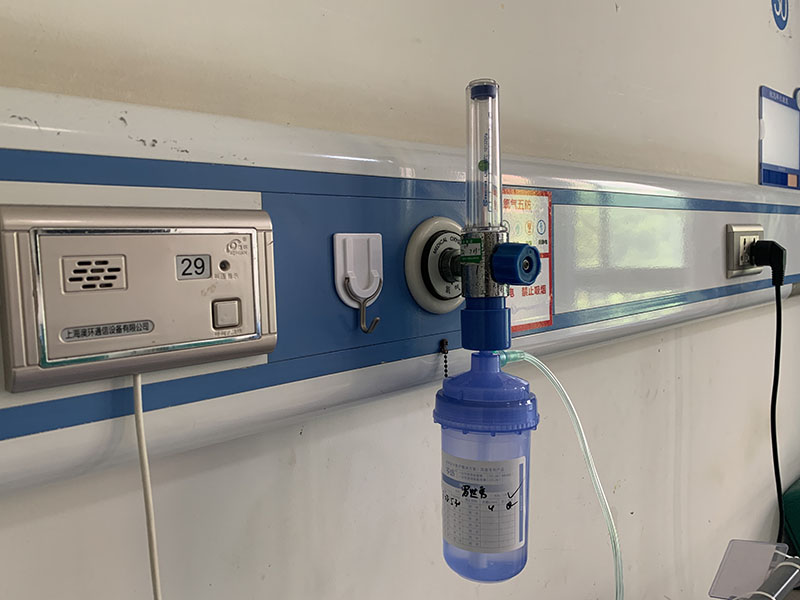

4. 逐一检查病房氧气终端出气流量,普通病床流量可达0‑10L/min,抢救终端峰值出气流量≥40L/min;对同层床位流量进行比较,检查堵塞、管道弯曲故障。

5. 调试压力报警器高低压阈值,低压报警设置0.35MPa,一旦楼层压力异常下降,值班室立即接收报警。


五、分区控制及后期运行维护,长期控制管道压降

1. 每层供氧支管安装独立切断阀,单层维护不会干扰其他楼层供氧;

2. 制定周期运维计划,每周打开地板稳压箱排污阀,排放管内冷凝水;每季度拆卸清洗减压阀滤芯和床头终端防尘滤网;

3. 雨季、梅雨季重点检查吊顶管道防腐,铜管锈蚀穿孔漏气会导致系统持续压降;

4. 定期进行全负荷供气试验,在夜间吸氧高峰期监测立管和各楼层压力值,及时调整二次稳压箱参数。

 六、特殊建筑优化对策

1. 高层住院楼12层以上,可设置分区立管,低区、高区分开两个主要供氧立管输送氧气,分担供气负荷;

2. 手术室、ICU、对供气稳定性要求严格的新生儿监护室,配备独立的供氧支路,避免普通病房的用气冲击。


推荐资讯

18817706166
